能耗监测系统验收流程与常见缺陷清单
2026.11.02

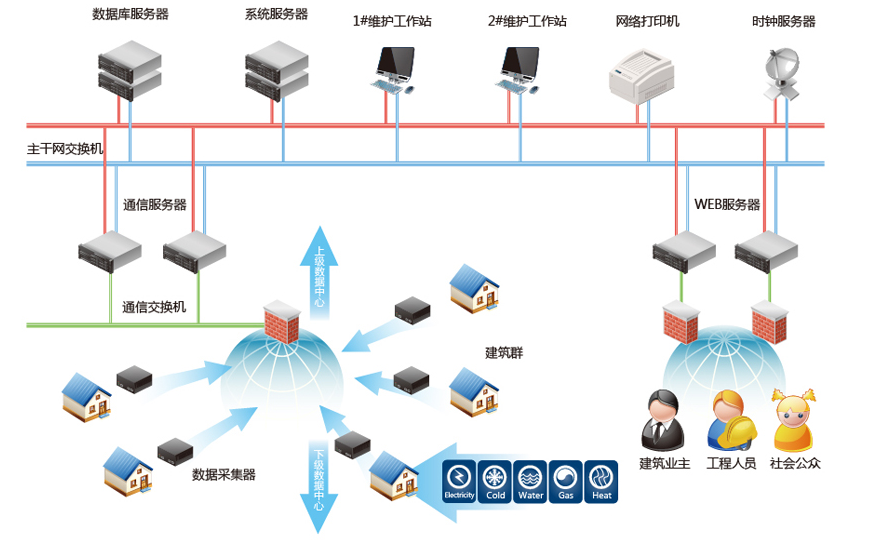

每年十一月到次年一月是能耗监测项目的验收高峰期,验收翻车是交付延期的常见原因:系统能用却卡在数据完整率不达标、分项对不上总表、缺陷整改扯皮上。本文把验收拆成五阶段并给出量化合格判据:资料审查看文件齐全与点表一致;安装质量看抽检合格率与标识对应;通信与数据看在线率不低于百分之九十九、数据完整率不低于百分之九十八、时钟误差不超过一秒;功能验收看分项与总表闭合偏差不超过百分之二、报警动作正确、断网恢复可补传;试运行考核看连续试运行时长与关口表比对偏差不超过百分之二。附四类高频缺陷清单(数据翻倍多为倍率配置错误、时间戳错乱源于时钟未同步、总线批量离线多为地址冲突或缺终端电阻、分项对不上总表多为模型漏项),按重大与一般分级整改复验,并说明验收后的移交清单与供暖季质保响应机制。
